面贴式止水带技术

一、适用范围:

  ;      新、老水工结构渡槽、建(构)筑物止水构造失效,无法将镶嵌在结构内部的止水拆除后更换,在结构表面(迎水面或背水面)重新做面贴止水构造;

二、应用范例

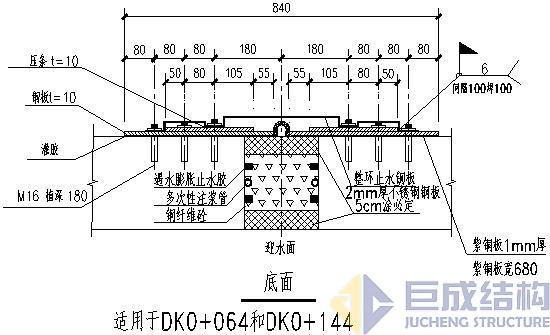

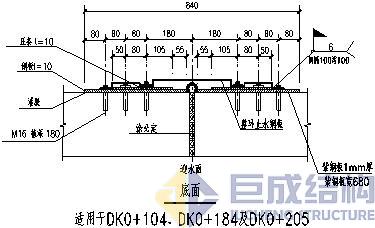

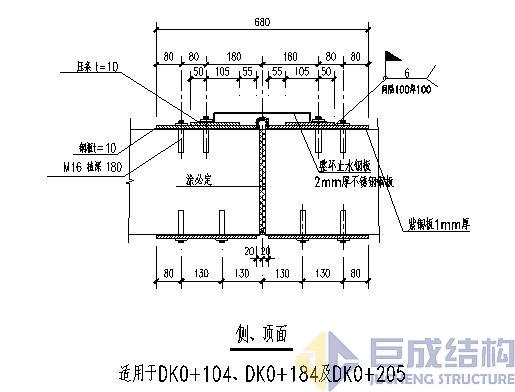

   1、箱涵面贴止水带范例:

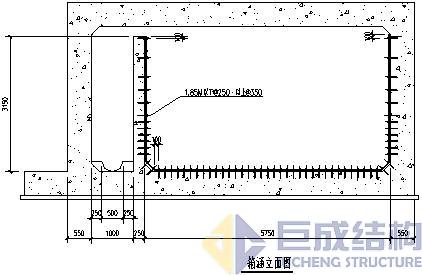

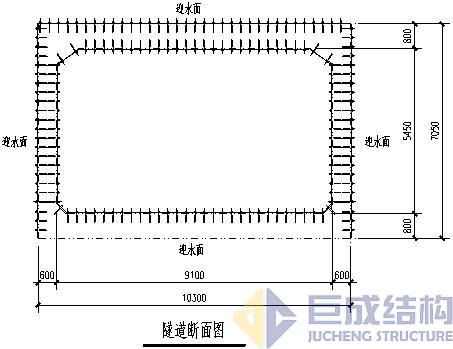

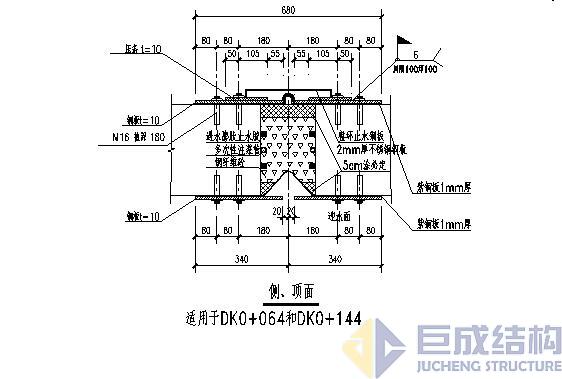

   2、隧道面贴止水带范例:

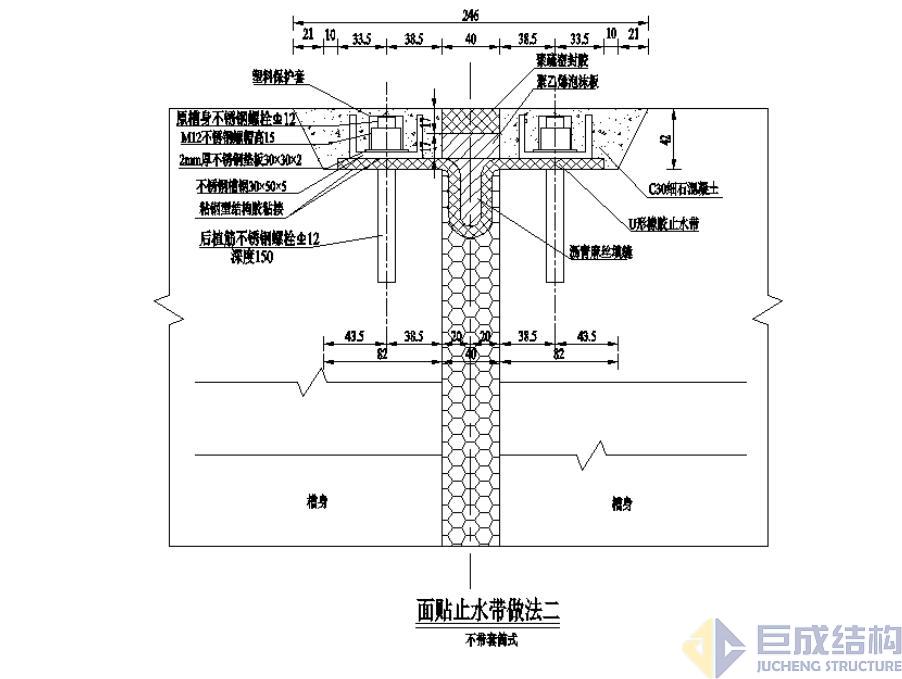

    3、渡槽面贴止水带范例:

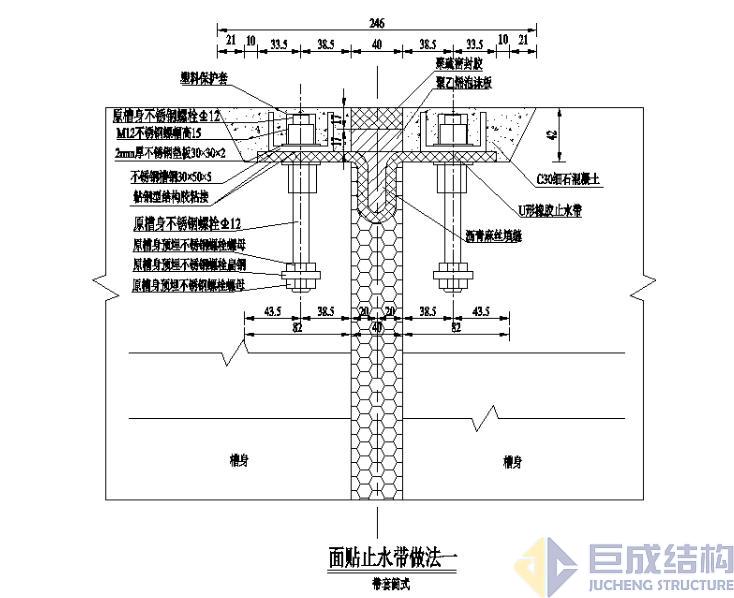

三、施工工序:

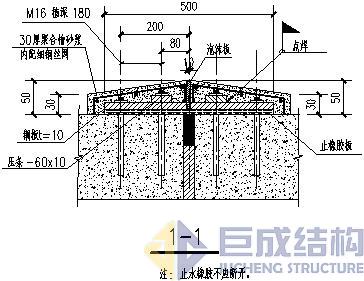

1、箱涵、隧道面贴止水带施工工艺:

1将伸缩缝100mm深度内聚硫密封膏及聚苯乙烯硬质

泡沫板全部清理干净,并对不规律沉降缝进行凿除或修补,

保证伸缩缝达到宽20mm*100mm尺寸要求;

2沿伸缩缝两边25mm采用角磨机打磨平整,然后采用环氧砂浆

修平,在修复平整后基面上,涂刷一层界面剂,包括20mm宽聚

氨酯胶泥表面涂刷;

3界面剂晾干后,往伸缩缝内填充50mm深遇水膨胀止水条;

外部50mm采用聚氨酯胶泥进行填塞,必须保证遇水膨胀止水条

与内壁部分缝隙内填塞饱满;

4锚栓安装后对槽体清理干净,再涂刷一次界面剂。

5对钢压条及橡胶止水板进行定位放线,钻孔。

6安装橡胶止水板,边涂刷粘钢胶边将橡胶止水板压在基面上。

7密封处理,对于橡胶板与混凝土间隙处,挤出粘钢胶的要将其抹平,没有挤出粘钢胶的,涂刷粘钢胶,将橡胶止水板边封住。

8在已结构缝两边已安装完成的止水带及压片、螺栓外侧浇筑30

厚聚合物砂浆(内配钢丝网)防护。

2、渡槽内壁面贴止水带施工工艺:

1、渡槽面贴止水带施工工艺:

1)切槽.

2)基面休整修整

3)不锈钢螺栓安装.

4)止水带安装。

5)止水带压板制作及安装。

6)向凹槽内填充聚合物砂浆并养护。

7)结构缝两侧沿缝涂抹防护材料。
